筑牢供电安全防线​——风能公司苜蓿台风电场场用电备自投技改圆满完成

2025-10-20 16:23 / 查看:62

(通讯员 陈国勇/摄影 罗祥忠)近日,风能公司苜蓿台风电场顺利完成场用电备自投技术改造工作,成功实现场用电电源切换方式从手动到自动的升级,显著提升了场用电的可靠性和安全性,为风电场的安全稳定运行筑牢了坚实屏障。

手动切换隐患多 技改迫在眉睫

苜蓿台风电场110kV变电站为无人值守场站,场用电可靠性对风电场的正常运转极为关键。此前,该站两路电源依赖手动切换开关,一旦出现断电情况,需人工进行操作。这不仅导致恢复供电时间漫长,工作人员还可能面临触电风险。倘若手动切换不及时,极有可能引发调度通信中断、设备跳闸等一系列问题。同时,原手动切换开关缺乏过载保护功能,使用年限久、机构存在卡涩现象。当一路电源失电时,继保室的重要设备只能依赖蓄电池与UPS供电。如果这些设备出现故障,很容易引发非计划停运事件,难以满足场用电稳定供应需求,这也进一步凸显了此次技改的必要性。

精心筹备多管齐下 全力保障技改推进​

项目启动前,运营中心联合技术团队进行了全面且细致的筹备工作。在明确采用整体更换配电柜的安装方案后,迅速完成ATS设备的采购以及的新配电柜定制工作,同时积极协调地调申请SVG停运时间。此外,还备齐了电缆头、母排等施工所需物资,组建了专业施工队伍,并制定了详尽的停电、安装及应急保障计划,确保技改工作顺利推进。​

高效施工精准操作 竭力降低影响​

施工过程严格依照预定计划有序开展。运维人员首先对两路380V交流电源进行停电操作,随后拆除原柜体及连接线,紧接着快速完成新配电柜安装、母排与电缆接线,并同步对ATS装置进行调试。整个施工过程仅停电6小时,未对场站正常运行及机组出力造成任何影响。

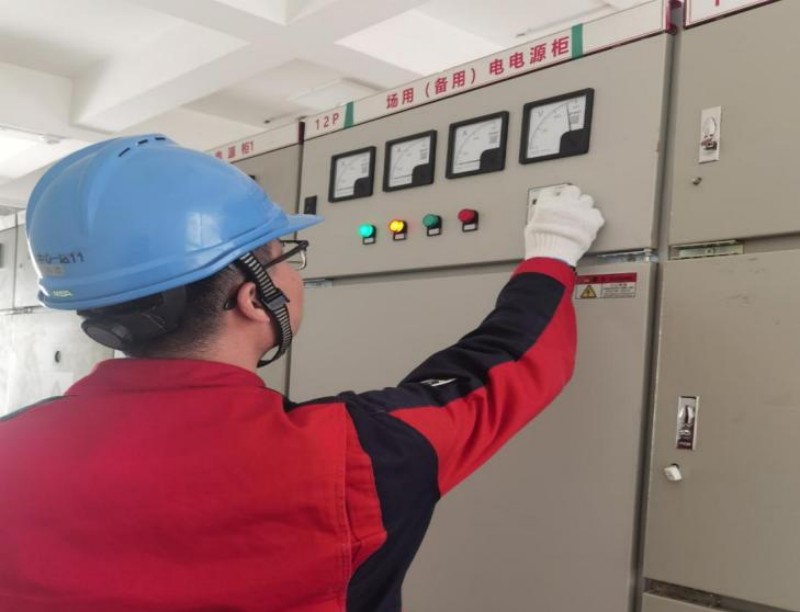

图1 紧张有序组织施工

此次技改成效显著,成功将手动切换升级为ATS自动切换。当主电源失压后,系统能在4秒内自动切换至备用电源,无需人工干预。这一改变不仅消除了人工操作所带来的安全隐患,还大幅缩短了电源恢复的时间,有力保障了场用电的连续稳定供应,为变电站安全高效运行奠定了坚实基础。下一步,风能公司苜蓿台风电场将以此次技改为契机,深入排查场用电系统的潜在隐患,持续优化供电保障机制,为风电场安全发电提供全方位的保障。

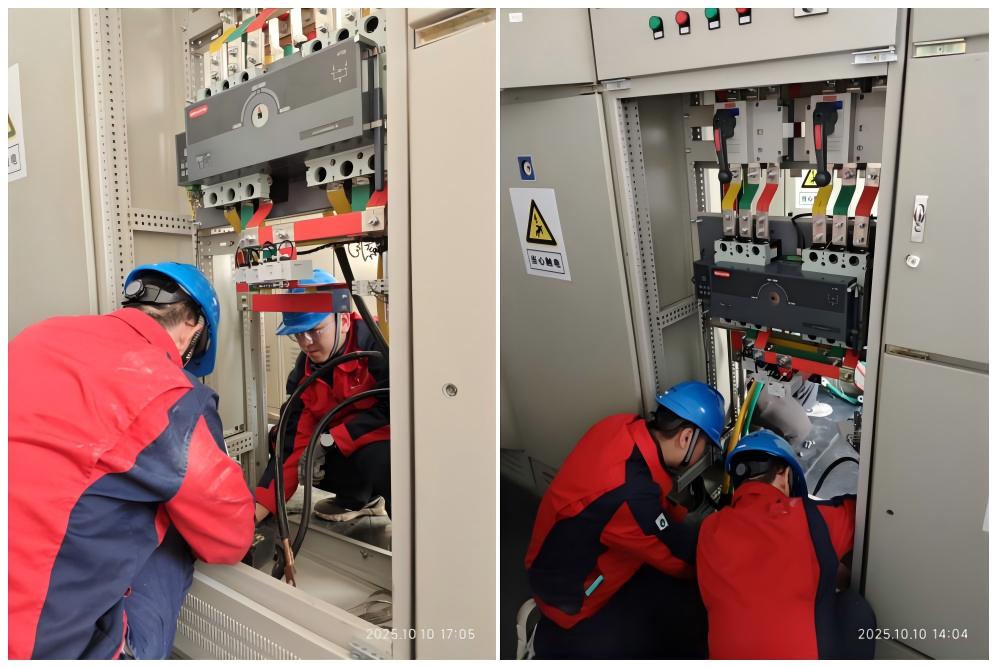

图2 设备功能测试
